安裝階段
安裝的核心在于嚴控縫隙與墻體連接牢固,確保“常閉到位、常開可控”。
1. 安裝方向
除特殊情況外,防火門必須向疏散方向開啟(即朝逃生方向推/拉),且關閉后能從任意側手動開啟。
2. 配件安裝
常閉門:必須安裝閉門器。雙扇門必須安裝順序器(確保關門時先壓后主,嚴密合縫)。
常開門:必須安裝火災時能聯動自動關閉的釋放器及信號反饋裝置。
防火插銷:只安裝在雙扇門的固定扇(相對不常開啟的那一扇)上。

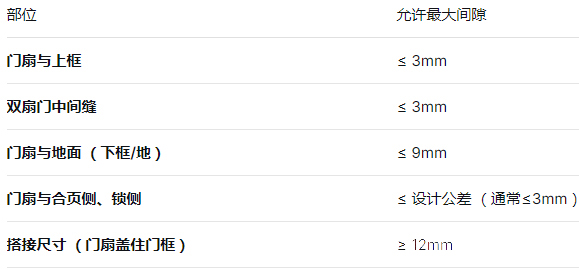

密封條:門框與門扇縫隙處的防火密封件(遇火膨脹)必須牢固完好。
3. 門框固定與灌漿
固定點:門框與墻體的連接固定點間距不宜大于600mm,需用膨脹螺栓或預埋件固定牢靠。
鋼質門灌漿:鋼質防火門門框內必須填充水泥砂漿。這不僅是為了固定,更是為了防止高溫下門框變形導致門扇無法關閉。
5. 特殊位置
變形縫附近:防火門應安裝在樓層數較多的一側,且開啟后門扇不得跨越變形縫。
開啟力:手動開啟力不得大于80N(約8公斤力)。
